Anunu
Содержание
Форматы файлов AutoCAD и требования к ним
Каждый проект в AutoCAD подается в трёх форматах: ACAD (ZIP), PLT, PDF.
ACAD (ZIP)
ZIP – это eTRANSMIT dwg-файла, в котором есть XREF (внешние ссылки).
Все dwg-файлы и eTRANSMIT должны быть сохранены в AUTOCAD 2010.
Перед каждым сохранением чертежа необходимо обязательно прочистить файл – File-Drawing Utilities-PURGE.
PDF/PLT
Печать каждого листа/чертежа.
Сохранение файлов - имя файла
Печать/eTRANSMIT выполняется на основе таблицы стилей печати (plot style table) для ANUNU - Hodaya.ctb. Перед началом первого сохранения/печати необходимо скопировать файл Hoday.ctb из R:\001 NEST ANUNU\001 FROM ANUNU\001 ANUNU GENERAL\PC3, CTB, PMP\CTB в папку c:\Users(Пользователи)\Archi(Имя компьютера)\AppData\Roaming\Autodesk\AutoCAD 2019\R23.0\enu\Plotters\Plot Styles\ и при запуске печати в автокаде выбрать этот файл(Hodaya.ctb) в таблицы стилей печати (plot style table)
- ACAD(ZIP)
Все dwg-чертежи сохраняются в ZIP-архив через функцию eTRANSMIT. Архиву назначается то же самое название, как и исходному dwg-файлу с добавлением даты сохранения - “1124-PLAN-0.15_2019.08.16”.
- PDF/PLT
При печати файла в PDF формат, листу присваивается стандартное имя в зависимости от названия dwg-файла и номера листа - “1124-PLAN-0.15_18A”.
Структура хранения файлов

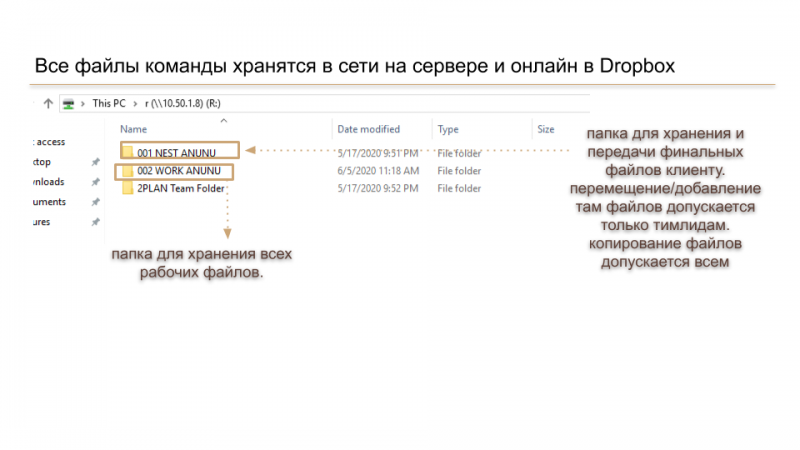

Все файлы команды хранятся на диске R, который является Dropbox.
Работа выполняется только на рабочем диске своего компьютера, не в сети!
Для начала работы необходимо скопировать все файлы на рабочий диск своего компьютера.
Рабочие папки:
- 001_NEST_ANUNU - папка для хранения и передачи финальных файлов клиенту. В эту папку файлы отправляет только Тим-Лид команды (руководитель группы).
- 002_WORK_ANUNU - папка для хранения всех рабочих файлов.

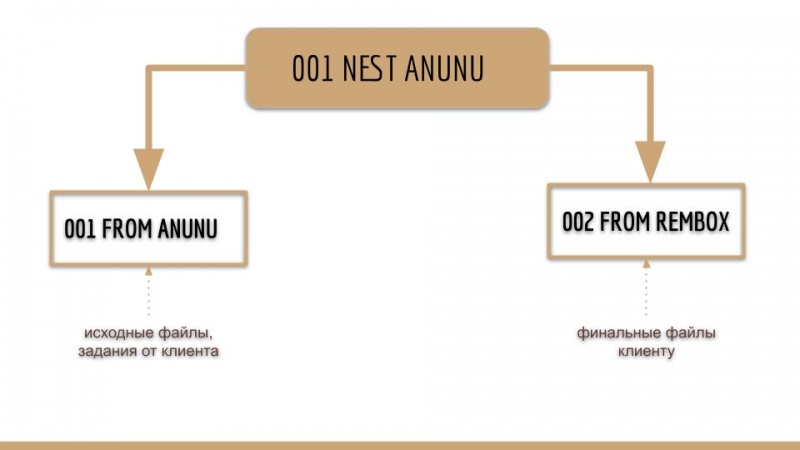

Структура 001_NEST_ANUNU
Папка предназначена для хранения и передачи финальных файлов клиенту. В эту папку файлы отправляет только Тим-Лид команды (руководитель группы).
Также в этой папке хранятся все исходные файлы, задания от клиента.
Рабочие папки:

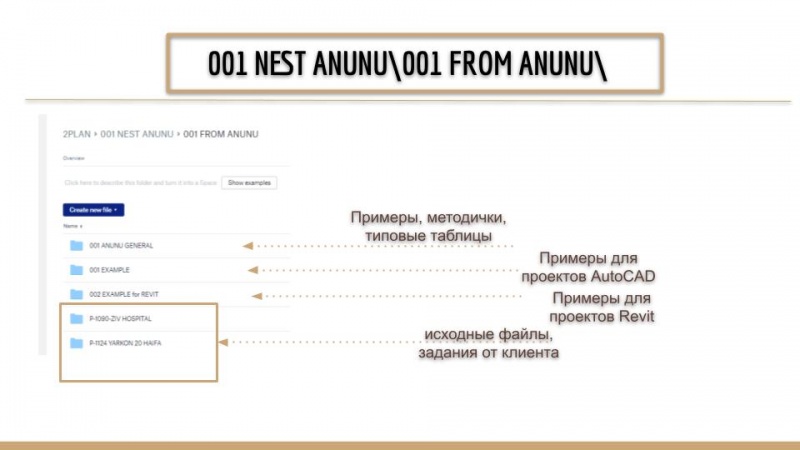

- 001 FROM ANUNU - папка с исходными файлами, задания от клиента.

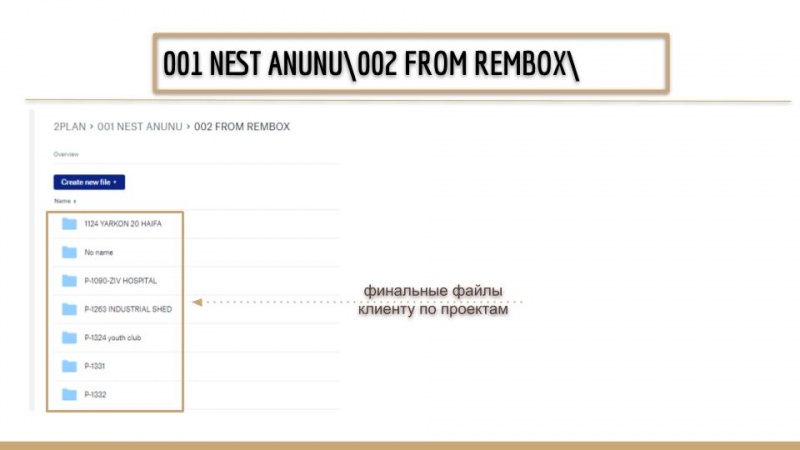

- 002 FROM REMBOX - папка для хранения и передачи финальных файлов клиенту. В эту папку файлы отправляет только Тим-Лид команды (руководитель группы).

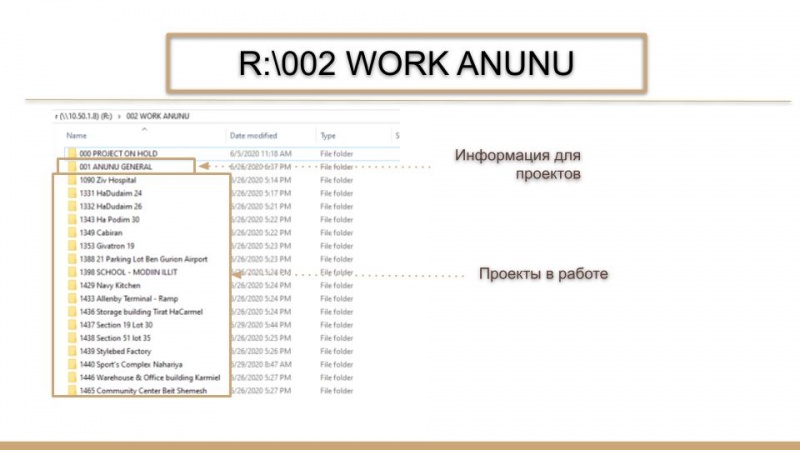

Структура 002_WORK_ANUNU
Папка предназначена для хранения рабочих файлов. В эту папку необходимо сохранять все рабочие файлы в конце каждого дня.
Структура проекта

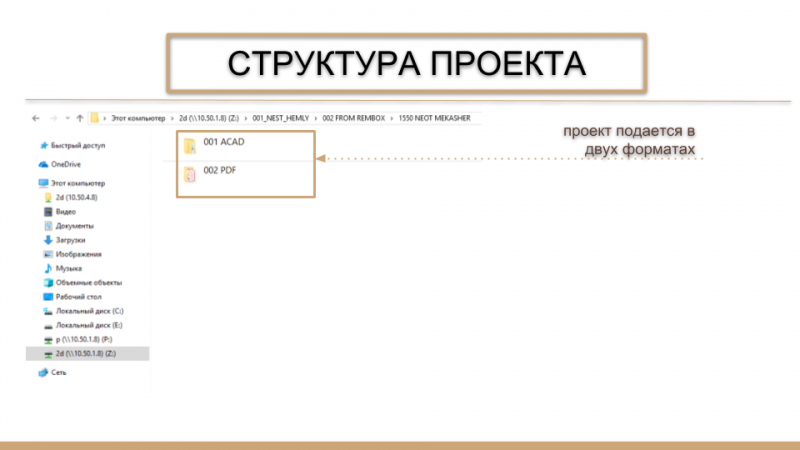

Проект должен быть сохранен и отправлен в двух форматах:

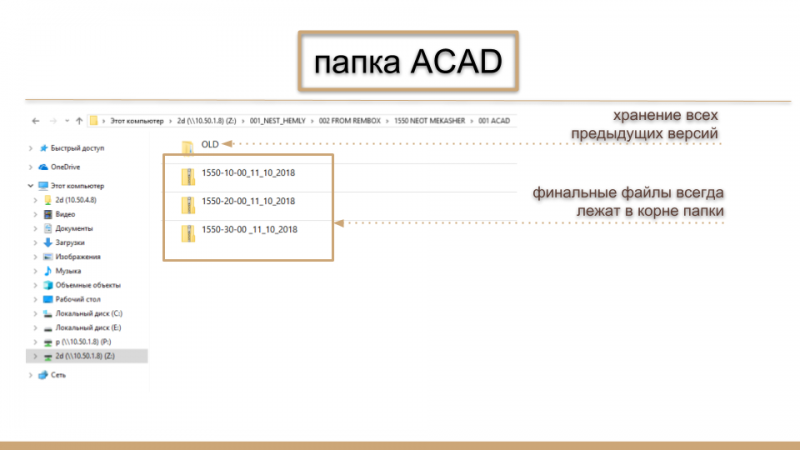

001 ACAD – dwg-чертежи, сохраненные через функцию eTRANSMIT в общий архив ZIP

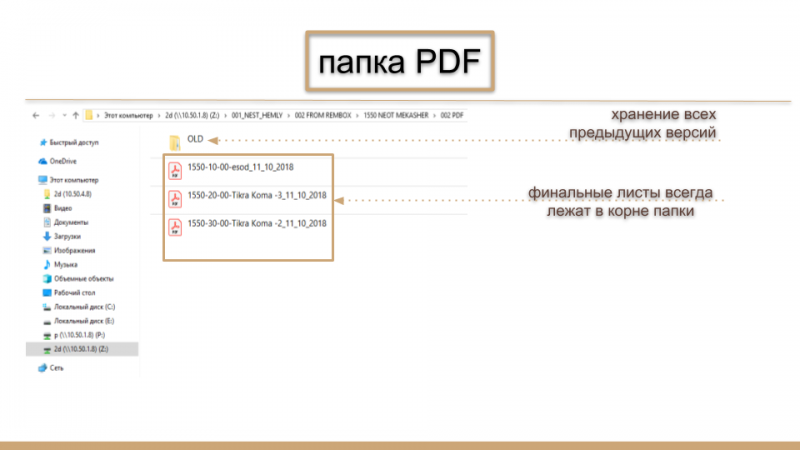

002 PDF – печать каждого чертежа в формате PDF
В корне папки необходимо хранить QA в виде Exel-файла.
Финальные файлы всегда лежат в корне папки в соответствии с типом файлов.
Старые файлы никогда не удаляются, а переносятся в папку OLD с соответствующей датой.
Стадии проекта TRELLO - НЕТ РАСШИФРОВКИ

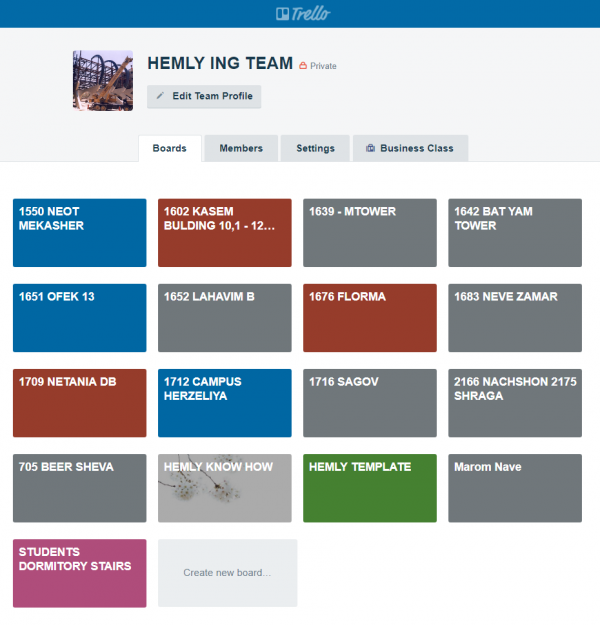

Менеджмент проекта выполняется онлайн на сайте https://trello.com
В TRELLO отражается весь рабочий процесс: выставляются сроки и стадии выполнения проекта, пишутся задания, задаются вопросы, отмечается когда и куда отправлены файлы.
- Серый - завершенные проекты более месяца назад
- Синий – отложенные проекты, завершенные на определенной стадии
- Розовый – менее срочные, ожидающие ответ или правки по отправленным чертежам
- Красный – самые срочные проекты
Стадии, сроки и исполнителей назначает Тим-Лид команды (руководитель группы).

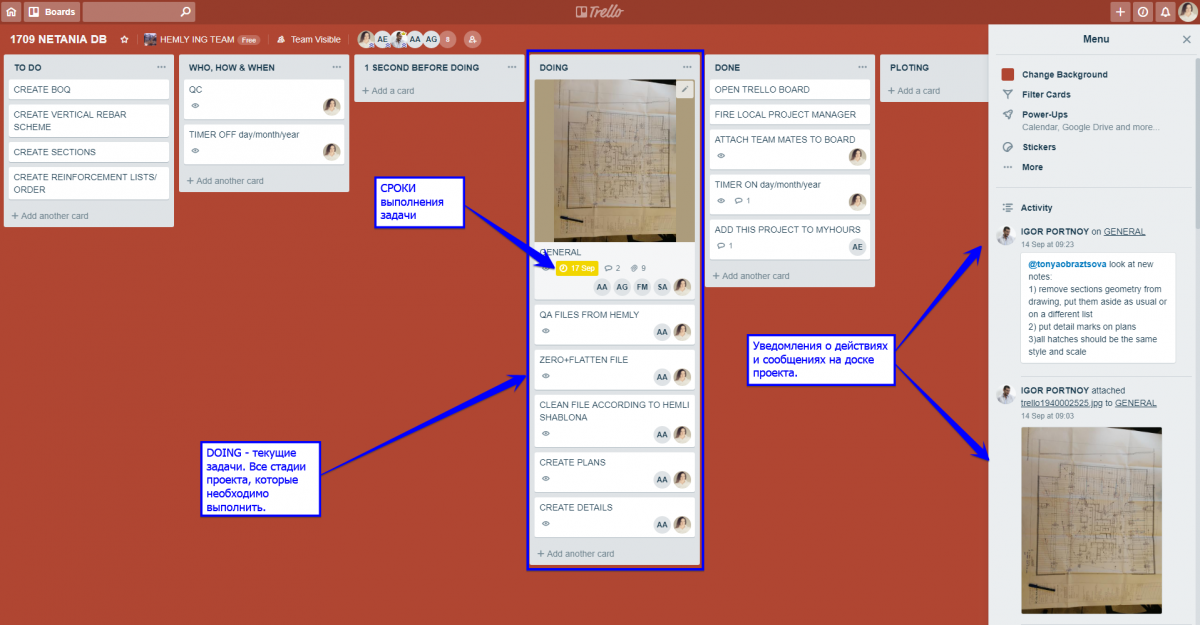

Все текущие задачи отображаются в столбце DOING.
При наличии чек-листов, необходимо проставлять галочки при выполнении их.
GENERAL
Карточка для основного задания и процессов касательно проекта, обозначения что файлы были загружены в Dropbox или сеть. Так же в ней указывается срок выдачи задания.
QA FILES FROM HEMLY
На этой стадии необходимо просмотреть файлы от инженеров HEMLY, определить какие файлы и данные есть, при необходимости задать уточняющие вопросы.
Вопросы задаются следующим образом:
- Проставить облака на dwg-файле в специально созданном слое “QA_REMBOX”, пронумеровать их. Все облака и цифры превратить в блок с названием “QA_REMBOX_дата”
- Список вопросов написать в TRELLO путем создания чек-листа либо создать EXEL-файл.
ZERO+FLATTEN FILE
Обнулить координату Z для всех линий, текста, размеров и т.д. в копии присланного чертежа, если планируется в дальнейшем черчение в этом чертеже. Обнуление выполняется через команду автокада Express tools-Modify-Flatten objects, либо если это не срабатывает путем запуска и применения файла SuperFlatten 2.0b beta VVA.lsp (находится в z:\2D_DEPARTMENT\DSTR\AutoCADLisp\LISP - обнуление координаты Z\). Запуск вкладка Manage-Load Application-выбор файла SuperFlatten 2.0b beta VVA.lsp (желательно скопировать папку AutoCADLisp на свой рабочий диск)-Load. После этого в командной строке пишем SuperFlatten-выбираем объекты на чертеже-щелчек правой клавиши мыши-Enter.
CLEAN FILE ACCORDING TO HEMLI SHABLONA
На этой стадии все dwg-чертежи (слои, типы линий, шрифты) должны быть очищены и подготовлены к дальнейшей работе согласно файла шаблона shablona_HEMLY.dwg, который находится в z:\002_WORK HEMLY\001_HEMLY_SHABLONAS\.
CREATE BOQ
CREATE VERTICAL REBAR SCHEME
CREATE PLANS
Создать чертежи планов проекта.
CREATE DETAILS
Создать чертежи деталей проекта, если необходимо.
CREATE SECTIONS
Создать разрезы, если необходимо.
CREATE REINFORCEMENT LISTS/ ORDER
QC
На этой стадии необходимо выполнить проверку проекта другим работником.
Проверка работы выполняется В КОНЦЕ КАЖДОГО РАБОЧЕГО ДНЯ.
Hemly Standart. Правила проектирования
Настройки AutoCad перед началом работы
- Все размеры монолитных железобетонных конструкций, длины арматуры и само черчение в автокаде происходит в сантиметрах.

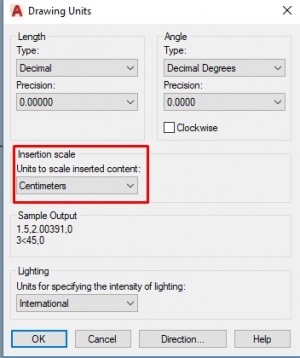

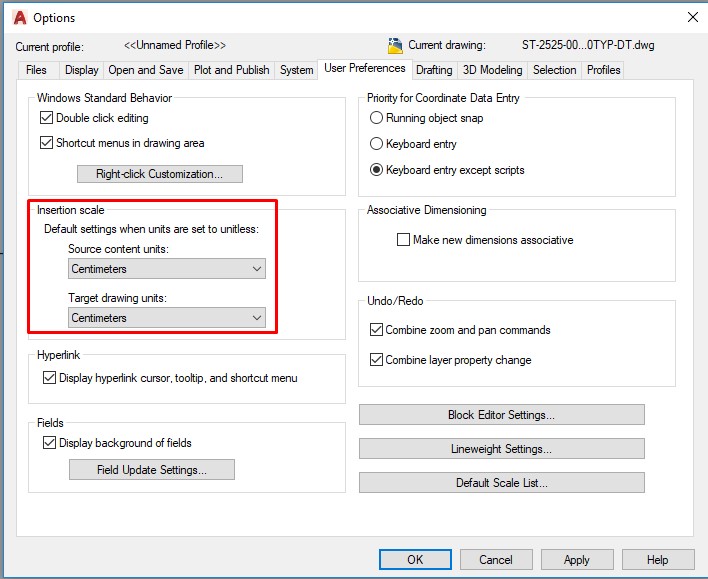

- Перед началом работы необходимо в автокаде в Tools-Options-User Preferences_Insertion scale - выставить Centimeters
Перед началом работы
- Файлы с архитектурой необходимо почистить под Шаблону команды Hemly.
- вся геометрия (REKA) должна быть вставлена в главный файл, как внешняя ссылка - XREF.
- Графика на рабочих листах ВСЕГДА должна быть выполнена согласно Шаблона и всегда должна быть в одном виде. Не допускается использование различных стилей оформления в одном проекте.

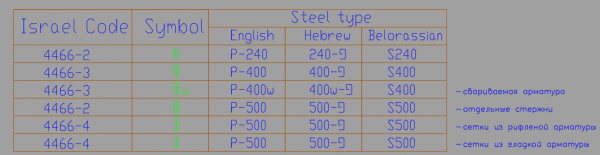

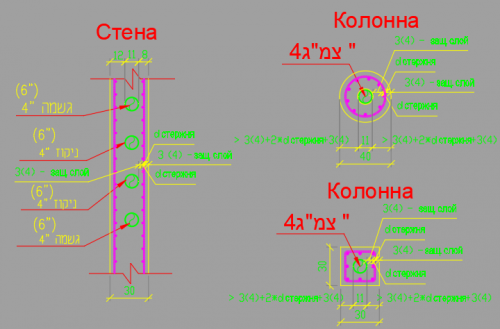

- В чертежах необходимо использовать соответствующее обозначение свариваемой либо связываемой арматуры. Согласно стандартов Израиля в новых проектах необходимо использовать обозначение свариваемой арматуры - W (কw14@10) для арматуры класса P-400w. С осени 2018г. в Израиле принят закон, предписывающий использование только арматуры класса P-500, но в проектах еще может быть указана арматура других классов( остатки у подрядчиков и на складах) - необходимо уточнять в начале каждого проекта.
- Просмотреть исходные файлы, определить каких данных не хватает, обозначить ошибки архитекторов. При необходимости задать уточняющие вопросы. Вопросы и ошибки обозначаются следующим образом:
- Проставить облака на dwg-файле в специально созданном слое "QA_REMBOX", пронумеровать их. Все облака и цифры превратить в блок с названием "QA_REMBOX_дата"
- Список вопросов написать в TRELLO путем создания чек-листа или создать ECXEL-файл.
Архитектура
Проверить файлы с архитектурой:
- Проверить ширину балок.
- Проверить толщины стен, несущие стены не могут быть меньше 20см.
- При наличии в конструкции стен/колон инженерных труб (кондиционирование, канализация и т.д.) проверить правильность размеров стен и колонн, с учетом расположения арматуры и защитных слоев. Необходимо обратить ВНИМАНИЕ труба какого диаметра проходит через конструкцию!!!
- Отверстия под коммуникации не должны проходить через арматуру балок и колонн.
- Проверить наличие мест попадания нижележащих колонн в отверстия в перекрытиях, наличие мест опирания балок в отверстии в перекрытии - должно быть на колоне либо стене.
- Проверить места, где меняется конфигурация балки - всегда проблемные места!
- Проверить разрезы.
Монолитные перекрытия
Сверить с заданием верхнее и нижнее армирование:
- Использовать минимально возможное количество типоразмеров сеток.
- Нижние сетки в слое "resh-t2", верхние сетки в слое "resh-t".

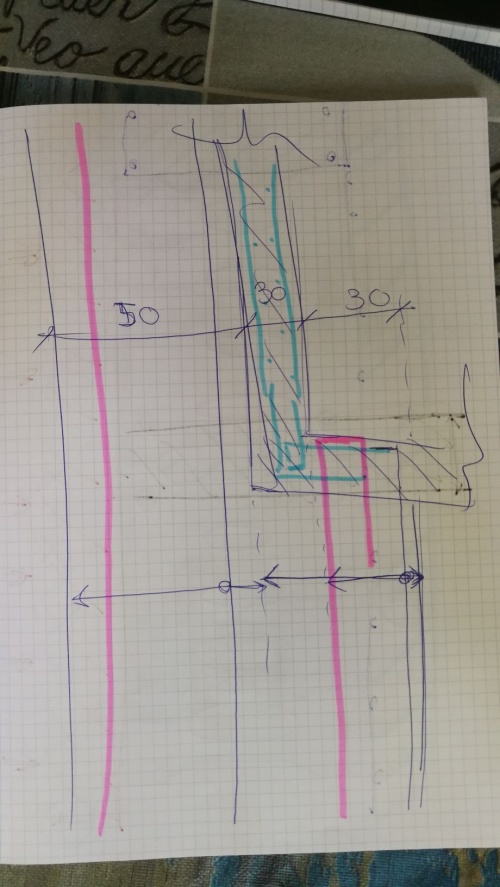

- Нахлест сеток по умолчанию 45см (если предусмотрено заданием - может быть 30 и 60см).
- Арматура применяется длиной до 16м. В основном на строительных площадках применяется арматура длиной 12м.

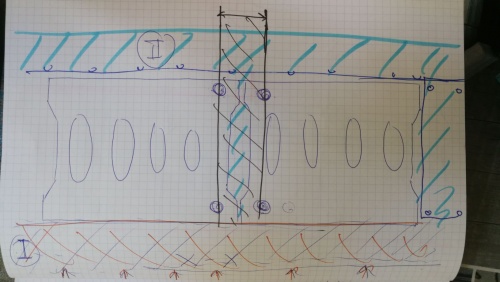

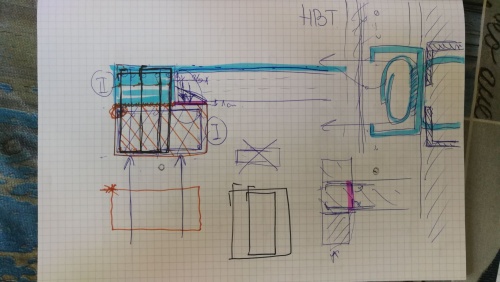

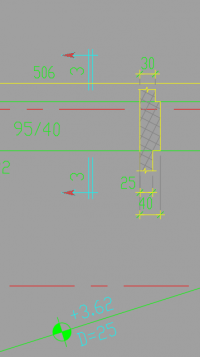

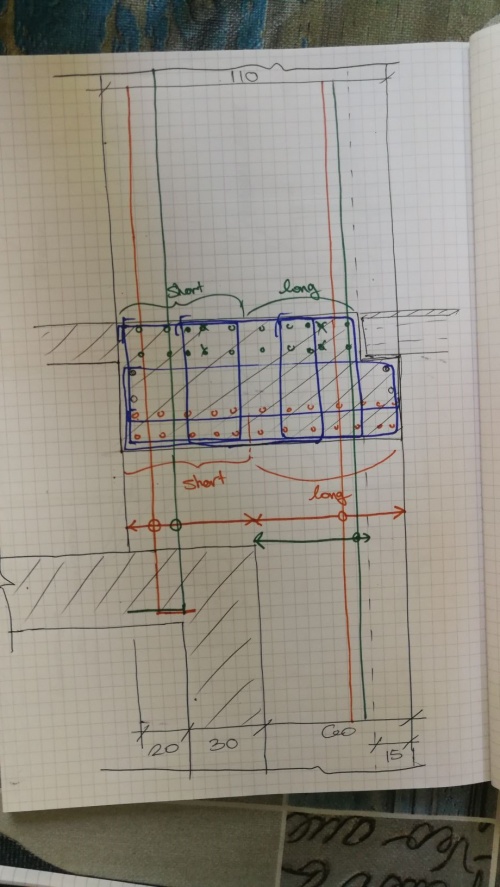

- В местах изменения толщин перекрытий, изменения отметок перекрытий, наличия балок под перекрытиями и т.д. вычертить мини-сечения в виде:
- Защитный слой 4см (в редких случаях 3см - уточнить перед началом проекта.). Для конструкций находящихся в земле (плиты по фундаментным балкам), стены и плиты резервуаров (с водой) защитный слой 5см.
- Загибы стержней должны выполняться только над стенами, а также возможны в местах перепадов толщины перекрытия.

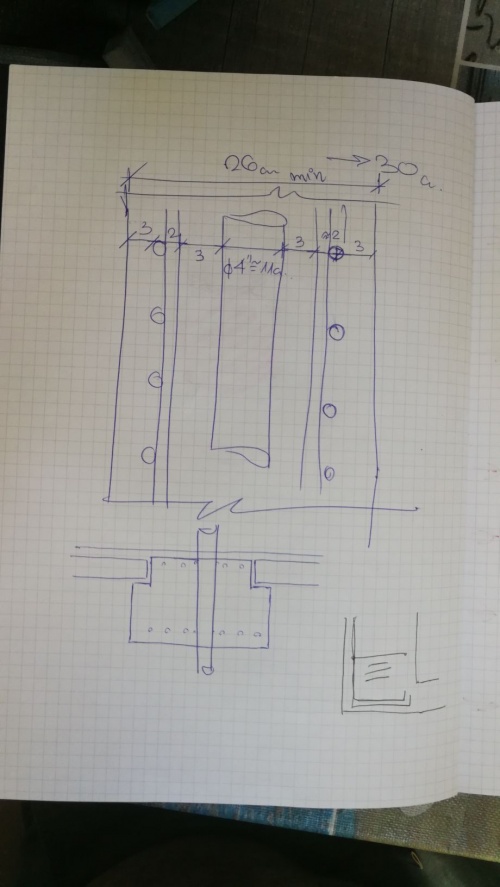

- Арматурный стержень должен всегда переходить центр опоры.
- Нахлест стержней - не менее 60·maxФ (т.е если стержни разных диаметров Ф10 и Ф12, минимальный нахлест равен 60·12=72см).
- Верхние стержни для консольных участков перекрытий имеют обратный загиб (50см).
- Перекрытия армируемые сетками, обрамляются П-образными стержнями по всему периметру; по заданию могут размещаться над стенами в двух направлениях.
- Перекрытия над мамадами/мамамами и т.д. не могут армироваться сетками. Только стержнями! Но также обрамляются П-образными стержнями по периметру, в случае когда арматура не заходит в мамад и т.д.
- Обрамление отверстий менее 60х60см принимается по типовой детали, более - показываем на плане (вокруг отверстия стержни арматуры загибаются).

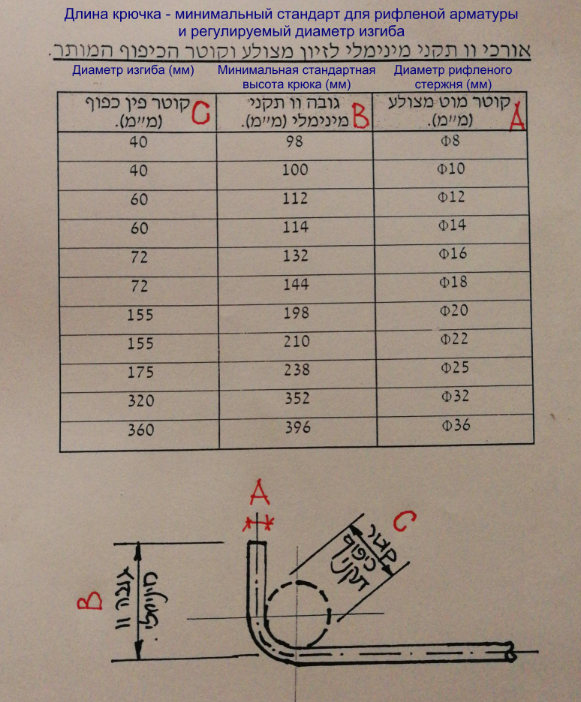

- Длины гнутых стержней считаются с округлением до сантиметра без учета радиуса загиба стержней. Суммарная длина стержня (с учетом загибов) округляется в большую сторону кратно 5см.
- По перекрытиям из пустотных железобетонных плит всегда пускается сетка Ф6.5@15/15 в набетонке.
- Монолитные участки между плитами рекомендуется устраивать над колоннами. Если плиты разложены от стены до стены без монолитного участка (обвязочного пояса), необходимо ширину одной плиты уменьшить на половину и выполнить монолитный участок между целыми плитами (плиту-половинку сдвинуть, чтобы она была между целыми плитами).
- Максимальное расстояние между продольными стержнями в монолитном участке (обвязочном поясе) 30см, при большем расстоянии – добавляем стержни.
- Отверстия для пропуска коммуникаций всегда выполняются на стыке плит на расстоянии не более 1/3 пролета плиты от места опирания плиты на стену(балку).
- Сложные детали необходимо выполнять отдельным узлом в более крупном масштабе.
- В местах, где есть много проемов необходимо делать детальный план/чертеж.
Если остались незаармированные участки - обвести в облако и уточнить у клиента.
Оговорить возможность армирования данного участка аналогично схожему по размерам и толщине.
Если схожих участков нет - заармировать по своему усмотрению - обвести в облако и отправить для проверки.
Балки
Сверить с заданием:
- Защитный слой 4см (в редких случаях 3см - уточнить перед началом проекта.). Для конструкций находящихся в земле (фундаментные балки), резервуаров (с водой) защитный слой 5см.
- Нахлест стержней - не менее 60·maxФ (т.е если стержни разных диаметров Ф10 и Ф12, минимальный нахлест равен 60·12=72см).
- В местах, где консольная балка - для верхних стержней двойной загиб (второй на 50см). В остальных случаях - один загиб (длина загиба зависит от диаметра, см. таблицу):
- Арматура применяется длиной до 16м. В основном на строительных площадках применяется арматура длиной 12м.
Если остались незаармированные балки - обвести в облако и уточнить у клиента.
Оговорить возможность армирования данных балок аналогично схожих по длинне и сечению.
Если схожих балок нет - расставить стержни и хомуты, не указывая количество/диаметр/шаг - обвести в облако и отправить для проверки.
Сечения по балкам
Сверить с заданием:
- Хомуты не должны "висеть" в воздухе, т.е. высота хомута должна быть больше на Ф продольного сечения + 2·Ф хомута, чем высота отгиба продольного стержня.
- Хомуты должны замыкаться только сверху в углу или по центру.
- При Г-образной балке с опиранием плит на нижнюю часть - замыкание в верхнем углу, противоположном от опирания.
- Количество стержней должно соответствовать количеству на плане в месте сечения.
- В месте опирания сборной плиты на сечении должен быть обозначен зазор в 1см (под выравнивающий слой).

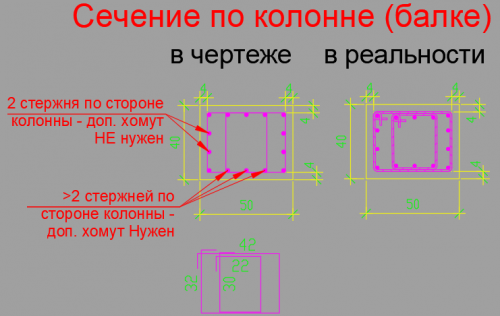

- Длина "хвостиков-загибов" для хомутов балок - 10см; для хомутов колонн/свай - должно быть указано в задании.
- Каждый угловой стержень должен охватываться хомутом. Если свободных (не угловых) стержней на стороне больше двух, то ставится дополнительный хомут с учетом толщины общего хомута. Это правило действует и для балок и для колонн.
В конце работы
Перед выдачей работы клиенту необходимо проверить файлы:
- STRIP (дата, стадия, название проекта, название файла).
- Графику чертежей.
- Тексты. Все тексты должны быть в соответствующем стиле (Fonts).
- Надписи должны быть читаемы и не должны перекрывать друг друга.
В конце работы необходимо тщательно выполнить QC другим работником команды.
